Tuotannonsuunnittelu on visuaalinen työkalu työerien aikataulujen katseluun ja uudelleenjärjestelyyn. Pääosin tämä on tarkoitettu avoimille tuotannon työerille, mutta voi myös sisältää suunniteltuja työeriä. Idea on se, että käyttäjä voi seurata työerien vaikutusta kapasiteettiin ja säätää aikatauluja, jaksoja ja työsolujen varausta työeriin. Kapasiteetin lisäksi on myös mahdollista tarkastella materiaalien saatavuutta joko yhteenvetona tai yksityiskohtaisesti. Tuotannonsuunittelutyökalu löytyy Tuotantovalikosta.
Huomaa, että tuotannonsuunnittelu tekee kopion reaaliaikaisesta tuotantodatasta ja käyttää sitä. Tämän työkalun käyttöä aloittaessa tiedot kopioidaan reaaliaikaisesta tuotantodatasta. Kun muutokset on tehty, ne otetaan käyttöön tuotannossa. tässä vaiheessa tiedot näkyvät esimerkiksi työsoluruudulla. Johdonmukaisuuden vuoksi tietoja voidaan muokata vain yhden käyttäjän toimesta kerrallaan ennen muutosten käyttöönottoa tuotantoon.
Pääruudukko perustuu työerän vaiheisiin. Sarakkeet voidaan uudelleentilata ja poistaa tai lisätä ruudulle kaikkein olennaisimpien tietojen näyttämiseksi. Esimerkiksi jos tuotanto perustuu valmista varastoon -periaatteeseen, on mahdollista poistaa asiakastietoihin liittyviä sarakkeita. Värikoodit tulevat näkyviin ruudukkoon korostamaan työeriä jotka on aikataulutettu tarvepäivien mukaan.
Peruskonsepti on seuraava:
- Käyttäjä lataa tuotantosuunnitelman. Tämä kopioi tiedot kaikista olemassa olevista työeristä (suunnitelluista, avoimista ja ennakoiduista) väliaikaiseen työtilaan.
- Käyttäjä muokkaa suunnitelmaa joko syöttämällä työerän vaiheiden suorituspäivät tai käyttämällä vedä-ja-pudota-toimintoa. Myös muuttamalla työsoluja tai säätämällä työerien järjestystä solujen sisällä päivän aikana.
- Käyttäjä voi myös muuttaa reitin työvaiheiden suoritussolua.
- Muokattua suunnitelmaa voidaan verrata karkeakuormitukseen.
- Valmis, muokattu suunnitelma päivitetään työerille.
Jonkin työerän aikataulu voidaan lukita. Tämä estää toista käyttäjää suunnittelemasta sitä uudelleen sekä se estää myös öistä suunnitteluajoa ajoittamasta suunniteltuja työeriä uudelleen. Työerä voidaan lukita esimerkiksi kun aikataulu on päätetty asiakkaan kanssa.
Tuotannon suunnittelu tukee useaa käyttäjää, mutta jos useampi käyttäjä yrittää muuttaa samaa suunnitelman kohdetta, tulostetaan virheilmoitus. Tästä sysytä on suositeltavaa, että vain yksi käyttäjä vastaa tuotannon suunnittelusta, ainakin tarkasti rajatun tuoteryhmän osalta. Käyttäjäoikeudet on mahdollista asettaa siten, että tietyillä käyttäjillä on vain lukuoikeudet tuotannon suunnitteluun.
Huomaa, että muutoksia ei päivitetä tuotantotietoihin, kunnes käyttäjä näin vahvistaa. Jos ladattu suunnitelma on käyttämättä pidemmän aikaa, pitää mahdollisesti uudelleen ladata suunniteltujen ja avoimien työerien tiedot, jotka voivat olla muuttuneet. Koska suunnitellut työerät suunnitellaan uudellen joka yö, pitää uusi tilanne ladata, jos suunnitelma on ollut auki yli yön.
Myyntitilaukset
Tuotannon suunnittelu on erikseen lisensoitava moduuli.
Roolit
Käyttäjällä pitää olla ”Tuotantopäällikkö” tai ”Tuotannon suunnittelu (LUKUOIKEUS)” rooli tämän ominaisuuden käyttöön. Jälkimmäisessä tapauksessa käyttäjä ei pysty muuttamaan työerien ajoitusta. Hän pystyy kuitenkin syöttämään ja tallentamaan kommentteja työerille.
Tuotannon suunnittelun näytöllä ei näytetä kustannustietoja.
”Hallinnointi”-rooli ei päde näillä näytöillä. Kaikki käyttäjät, joilla on e.m. rooli voivat nähdä kaikki työerät.
Käyttö
Tuotannon suunnittelussa näkyvät seuraavat työerät:
Tyyppi: | Näkyy: | Kuvaus: |
Työmääräin ja solu tai vaihe | Työerän numero | Normaalit avoimet työerät |
Suunniteltu työerä | Myyntitilauksen numero | Myyntitilauksen aktivoinnin seurauksena tai ylemmän tuotetason rakenteeseen kuuluvan puolivalmisteen suunniteltu työerä |
Alustava tilaus | Alustavan tilauksen nimi | Myyntiennusteena syötetty alustava tilaus, joka on ”Laskennassa” |
Vertailtava ennuste | Vertailtavan ennusteen nimi | ”Laskennassa” mukana oleva vertailtava ennuste. Huomaa, että vertailtavia ennusteita ei voida näyttää ylläolevien kanssa, koska niitä verrataan (eikä summata) ylläoleviin tilaustyyppeihin. |
Oletuksena vain avoimet työerät näytetään.
Vain avoimia ja suunniteltuja työeriä voidaan suunnitella uudelleen tällä näytöllä.
Työerillä pitää olla määritelty reitti järjestelmässä ja joka reitillä pitää olla vähintään yksi vaihe. Jokainen vaihe suoritetaan yksittäisessä solussa. Samassa solussa voidaan suorittaa peräkkäisiä vaiheita. Mikäli reititystä ei käytetä, näytöllä näkyy vain yksi solu, jonka oletusnimenä on oman yrityksen nimi, ja kaikilla tuotevalmistuksilla on yksi vaihe tässä solussa.
Työeriä on kahta tyyppiä: Oma työerä ja Valmista varastoon -työerä. Oma työerä on yksi yhteen myyntitilausrivin kanssa. Varastoon valmistus -työerät voidaan kohdistaa useisiin myyntitilauksiin. Suodattamalla näkymä tiettyyn myyntitilaukseen, projektiin tai asiakkaaseen näytetään kaikki varastoon valmistettavat työerät, joissa ainakin osa valmistusmääristä on kohdistettu suodatettuun otokseen. Jotta varastoon valmistus työerällä näkyisi asiakkaan ja myyntitilauksen yksityiskohdat, täytyy se olla kohdistettu yksittäiselle myyntitilausriville.
Kytkös työerän ja myyntitilausrivin välillä voi perustua kohdistukseen (jolloin kohdistusta voidaan muuttaa) tai omistukselle (oma työerä – ruutu on valittu myyntitilausrivillä).
Työkaluun on rakennettu liikennevalot näyttämään työerän materiaalitilanne. Työeränumero on linkki, josta aukeaa työerän yksityiskohtaiset tiedot sisältävä uusi ikkuna.
Työerä-vaihe numerointi
Työerä numero – vaihe. Esim. 1234 - 10. Huomaa, että Oma työerä -numerossa on automaattisesti mukana myyntitilaus/rivinumero suluissa. "1234 (5404-2) - 10"
Suunnitelluille työerille ei ole työeränumeroa. Tämän tilalla oleva myyntitilausnumero on linkki myyntitilausraporttiin.
Taustaväri
Valkoinen=normaali, vaaleanpunainen = tämä päivä on myöhäisempi kuin tarvepäivä myyntitilausrivillä, jolle yksi tai useampi nimike on kohdistettu.
Luettelonäkymä

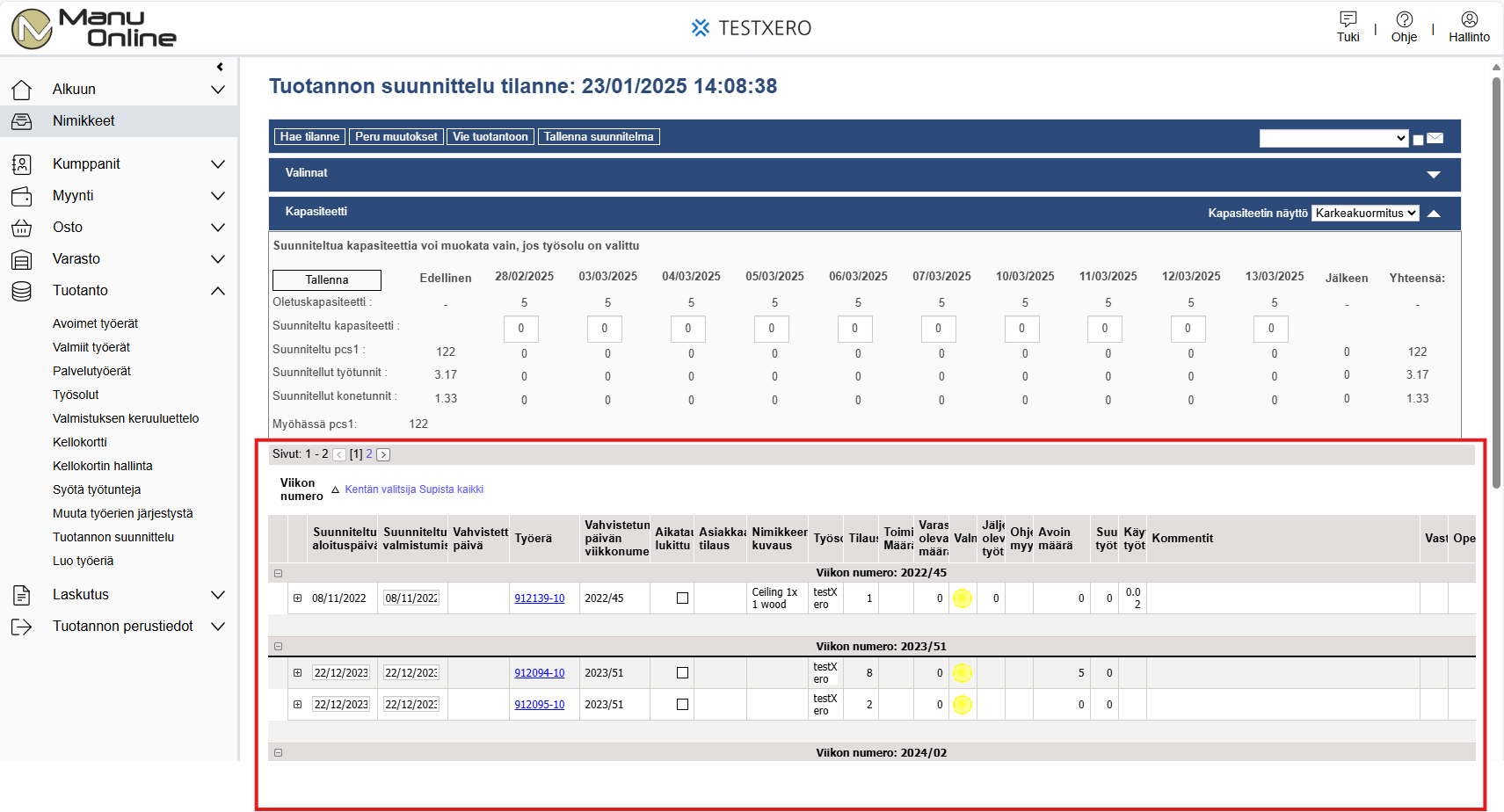

Luettelonäkymä on lajiteltavissa oleva taulukko, jossa näkyvät ylimmän tason työerät.
Käyttäjä voi porautua valmistus- ja hankintatietoihin. Sekä suunnitellut työerät että suunnitellut ostotilaukset perustuvat mnau Online -järjestelmän suunnitteluominaisuuksiin. Ts. kaikki osto- ja valmistussuunnitelmat ja materiaalien varaukset luodaan myyntitilaus aktivoitaessa, tai valmista varastoon työerien tapauksessa, silloin kun työerä avataan. Suunnitelmat ja varaukset analysoidaan uudelleen yöajossa. Yöajon tyypilliset asetukset ovat jättää ylimmän tason työerien varaukset ennalleen, mutta alemmat tasot ja ostettavat materiaalit suunnitellaan uudelleen tarvepäivien perusteella. Materiaalien kohdistukset voivat näin muuttua yön aikana jos esim. myyntitilaus on peruttu, materiaaleja on toimitettu suunniteltua aikaisemmin tai syötetyn uuden myyntitilauksen tarvepäivä on aikaisempi kuin olemassaolevien. Ks. Tarvelaskenta-kohdasta lisätietoja.
Taulukkonäkymä on aluksi supistettu näyttämään vain ylimmän tason työerärivit.
Luettelo toimii ostettujen materiaalien osalta ”poikkeus” periaatteella. Vain puuttuvat materiaalit näytetään. Valmistettavien nimikkeiden (puolivalmisteet ja lopputuotteet) materiaalit näytettään myös kun ne ovat varastossa.
Luettelonäytössä on neljä lohkoa pystysuunnassa:
- Painikepalkki
- Suodatin (listauskriteerit)
- Karkeakuormituksen kulutus
- Luettelo-osa
Painikepalkki:
Näytä | Näyttää luettelon kriteerien mukaisesti Nollaa lajittelujärjestyksen. |
Hae tilanne | Hakee suunnitelman nykyisestä tilanteesta. Poistaa kaikki tiedot työtaulukoista ja kopioi nykyiset tuotetiedot näihin taulukoihin. |
Peru muutokset | Peruu tehdyt muutokset ja lataa suunnitelman uudelleen |
Vie tuotantoon | Ottaa suunnitelman käyttöön tuotannossa Työtaulukoiden tiedot kopioidaan reaaliaikaisten tuotantotietojen päälle. |
Tallenna valinnat | Tallentaa nykyiset sarakeleveydet, sarakejärjestyksen ja annetut valintakriteerit käyttäjäkohtaisesti |
Tallenna oletusasetukseksi | Tallentaa nykyiset asetukset oletuksiksi kaikille käyttäjille |
Oletusvalinnat | Palauttaa näytön alkuperäiset asetukset ja tyhjentää valintakriteerit. |
Tallenna suunnitelma | Tallentaa ”Aikataulu lukittu” päivitykset listanäkymään. |
Suodatin
Näytölle voidaan suodattaa valintakriteereillä vain otos työeristä.
Taulukossa on seuraavat kontrollit:
Katso | Päivä / Viikko / Kuukausi -taso |
Työerän numero | Suodata joko kokonaisella tai osittaisella työeränumerolla. |
Työsolu | Suodata luettelo yhteen työsoluun. Jos käytössä on useampia valmistuspaikkoja, on mahdollista suodattaa kaikkiin soluihin tietyssä sijainnissa. |
Asiakas | Asiakkaan osittainen nimi |
Myyntitilauksen numero | Täydellinen myyntitilausnumero |
Sisällytä alustavat tilaukset | Näyttää myös alustavat tilaukset |
Näytä vertailtavat ennusteet | Näyttää vain vertailtavat ennusteet |
Sisällytä suunnitellut tilaukset | Näyttää myös suunnitellut tilaukset |
Nimikkeen tunnus | Osittainen nimikkeen nimi tai tunnus |
Nimikkeen tyyppi | Luettelo nimiketyypeistä |
Tuoteryhmä 1 | Tuoteryhmien valikko |
Tuoteryhmä 2 | Tuoteryhmien valikko |
Tuoteryhmä 3 | Tuoteryhmien valikko |
Rinnakkaisten vaiheiden samanaikainen aikataulutus | Kun valittu, vaiheen uudelleen aikataulutus toteutetaan vastaavasti työerän rinnakkaisille vaiheille. |
Aloituspäivä alkaen | Näyttää vain ne työvaiheet, joiden aloituspäivä on tämä tai myöhempi |
Kapasiteetin näyttö | Joko karkeakuormituksen kulutus, koneaika tai työaika. |

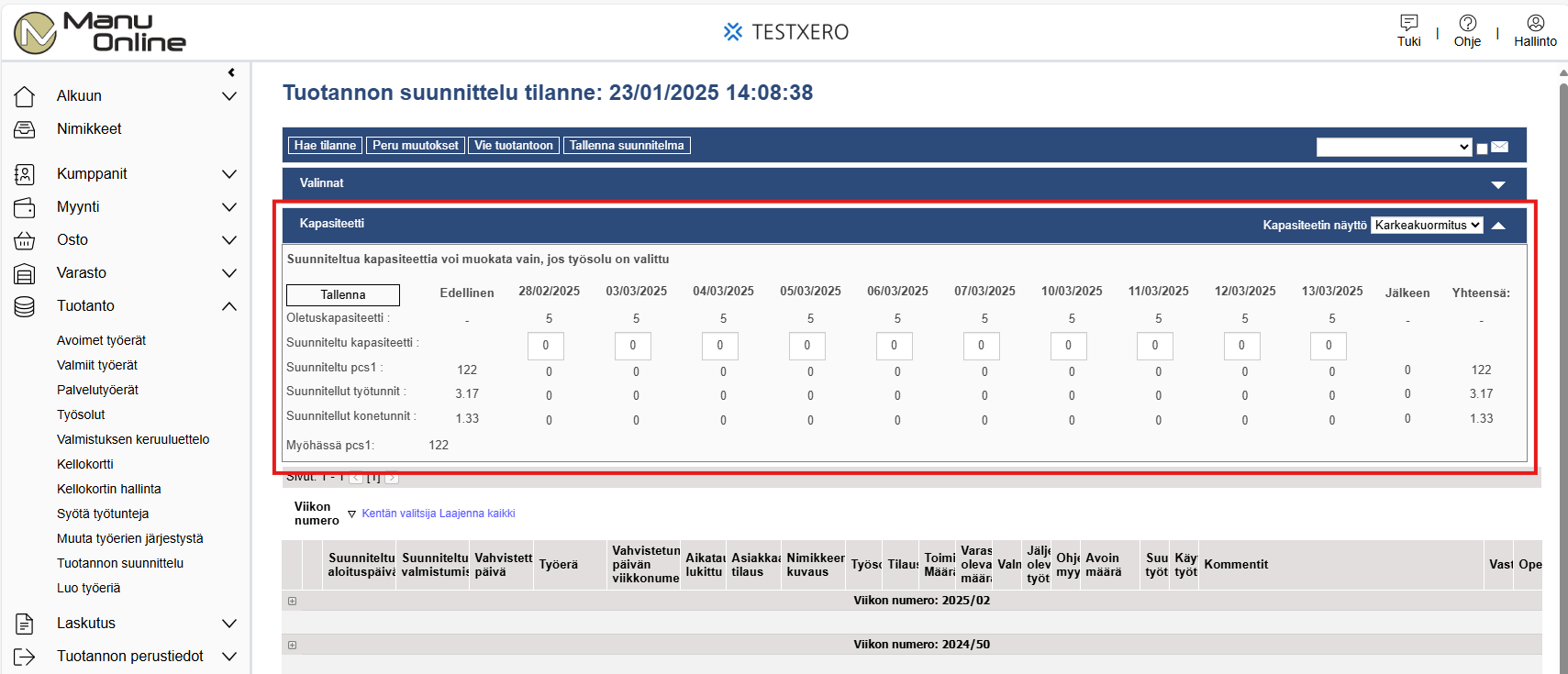

Karkeakuormituksen kapasiteetti
Ruudukossa näkyy joko karkeakuormitus, koneaika, tai työaika valitulle jaksolle.
Odotettua karkeakuljetuskapasiteettia voidaan muokata täältä Tätä voidaan käyttää merkitsemään tietyt päivät, jolloin kapasiteettia ei ole käytettävissä.
Hienokuormitus (työ- tai koneaika) näyttää kapasiteetin käytön värien avulla. Vihreä on alle 80%, keltainen on 80-100%, oranssi on 100-120% ja punainen on 120%
Kapasiteetti on valitus karkeakuormitusyksiköiden summa ajanjaksossa valitussa solussa tai kaikissa soluissa, jos mitään ei ole valittu. Päivittäistä kuormitusta laskettaessa huomioidaan työpäivät ja mahdolliset loma-ajat.
Päivittäinen maksimikapasiteetti määritellään työsolunäytössä (katso kuvakaappaus alla). Kapasiteettiruudussa näkyy valitun työsolun maksimikapasiteetti. Jos käyttäjä valitsee viikko- tai kuukausinäkymän, päivittäinen kapasiteettii muunnetaan automaattisesti näitä vastaaviksi. Kuluvan viikon / kuukauden oleuskapasiteetti on kuluvan päivän kapasiteetti + kuluvan päivän jälkeisen ajan kapasiteetti. Esim. jos kuluva päivä on torstai, kuluvan viikon kapasiteetti on kahden päivän kapasiteettisumma (torstai + perjantai).
Jos yritys ei voi toimia oletuskapasiteetilla joka jaksossa, käyttäjä voi syöttää odotettavissa olevan kapasiteetin suoraan suunnitelluksi kapasiteetiksi. Odotettu kapasiteetti kirjoitetaan suoraan tuotannon suunnittelun kapasiteettipalkkiin. Jos on valittu viikko- tai kk-näkymä, päivittäinen kapasiteetti lasketaan automaattisesti.
Suunnitellut yksiköt näyttävät avoimilla työerillä olevien yksiköiden karkean kuormituksen summan, mukaan lukien ennusteet ja suunnitellut työt, jos nämä on valittu.
Edellinen sarake näyttää kuluvaa päivää ennen suunnitellut yksiköt.
Jälkeen sarakkeessa on summattuna kaikki myöhäisemmät kuin tulostusajanjaksossa olevat yksiköt.

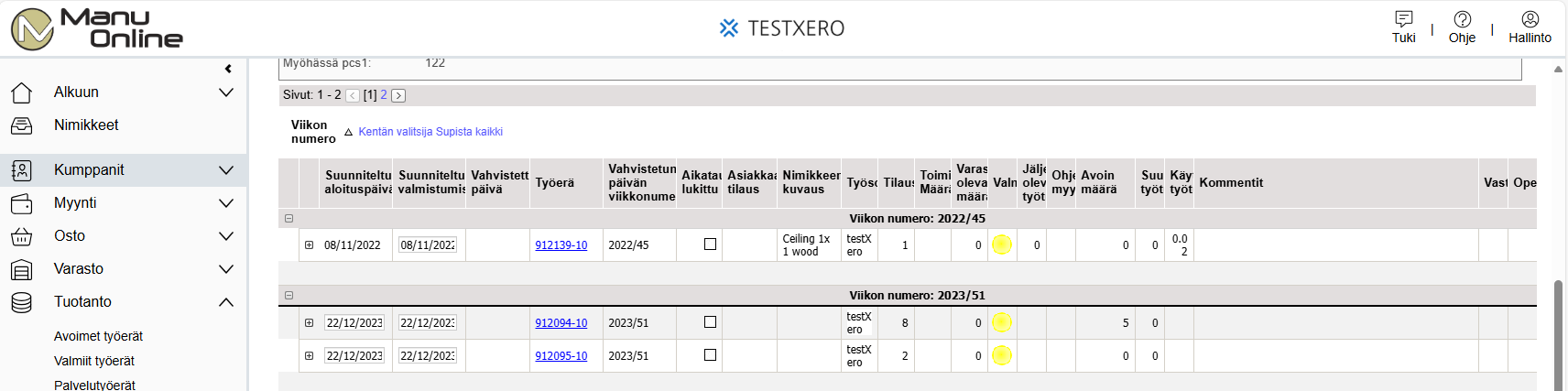

Luettelo-osa
Luettelossa on kolmenlaisia rivejä:
- Ylimmän tason työerät
- Alemman tason työerärivi (osakokoonpanot)
- Ostetun nimikkeen rivi
Käyttäjä voi porautua joka nimikeeeseen napsauttamalla rivin päässä olevaa + merkkiä. Tämä paljastaa tuoterakenteen tasot näyttäen kaikki suunnitellut ja avoimet valmistusten tasot sekä kaikki materiaalipuutteet. Varastossa olevia, tälle työlle varattuja materiaaleja ei näytetä olivatpa ne ostettavia materiaaleja tai puolivalmisteita.
Ensimmäinen poraustaso näyttää alemman tason työerän (-erät), jotka liittyvät ylemmän tason työerään.Valmista varastoon -nimikkeiden kohdalla voi olla kyse useista työeristä. Työerä voi olla avoin tai suunniteltu. Tästä syystä näkyvät erilaiset tiedot.
Seuraava poraus paljastaa alemman tason työerät (jos tuoterakenteessa on vähintään kolme tai tasoa) tai mahdolliset puuttuvat materiaalit. Vain puuttuvat materiaalit näytetään.
Liikennevalot
Näyttöjen pääominaisuuksiin kuuluu nähdä pikaisesti valmistusten ja materiaalien tilanne nopeasti ja tehokkaasti. ”Liikennevaloja” käytetään tähän. Luettelossa pari punaista valoa muuten vihreiden joukossa auttaa nopeast keskittymään ongelma-alueisiin.
Osio | Liikennevalot | Merkitys |
Valmistus | ||
Liikennevalot | |
Valmistus | Vihreä: |
Keltainen: | |
Punainen: | |
Materiaalit | Valkoinen: Tuote on varastossa odottamassa lähetystä |
Vihreä: | |
Keltainen: | |
Punainen: | |
Keruulistat | Vihreä: |
Keltainen: | |
Punainen: |
Ylimmän tason työerien tiedot
Ylimmän tason työerät ovat niitä, joissa valmistetaan nimikkeitä tyyppiä ”Tuote” (ts. ei Puolivalmiste). Ylimmän tason työerä voi olla varattu yhteen tai useampaan myyntitilaukseen. Jos työerä on varattu yhteen myyntitilaukseen tai myyntitilausrivillä on määritetty Oma työerä, rivillä näkyy myyntitilauksen tiedot.
Avoin määrä on valmistuksen kannalta. Niinpä avoin määrä on myyntitilauksen määrä (toimitettu määrä + varastosta varattu määrä).
Materiaalien liikennenvalot auttavat käyttäjää päättämään, haluaako tämä porautua materiaalitasolle.
Työeränumero on linkki työerän infoikkunaan.
Käyttäjä voi määritellä suunnitelluille ja avoimille työerille ”Aikataulu lukittu” -valinnan työerällä. Tämä näkyy tietona tässä luettelossa.
Otsikko | Data |
|
Suunniteltu aloituspäivä | Käyttäjä voi syöttää tietoa | Suunniteltu aloituspäivä |
Suunniteltu valmistumispäivä | Käyttäjä voi syöttää tietoa | |
Suunniteltu valmistumispäivä | Myyntitilaukselta | (jos saatavilla) |
Viikon numero | Perustuu vaiheen aloituspäivään | |
Työmääräin ja solu tai vaihe |
Työerä - vaihe-elementti, jos työerä on avoinna.
Myyntitilausnumero / rivi numero, jos työerä on suunniteltu |
|
Aikataulu lukittu | Merkitty, jos aikataulu on lukittu | |
Asiakas | Asiakkaan lyhytnimi | (jos saatavilla) |
Nimiketunnus | Valmistettavan tuotteen tunnus | |
Nimikkeen kuvaus | Nimikkeen kuvaus | |
Tilausmäärä | ||
Varastossa oleva määrä | ||
Avoin määrä | (jos saatavilla) | |
Valmistus | Liikennevalot | |
Materiaalit | Liikennevalot | |
Keruulistat | Liikennevalot | |
Lisätietoja | ”!” jos työerällä on kommentteja | Käyttäjä tietää avata ponnahdusikkunan lukeakseen kommentit |
Lisätietoja | Käyttäjä voi syöttää tietoa | Käyttäjä voi kirjoittaa työerän kommentteja myös suoraan ruudukkoon. Tämä on sama kuin työerän ponnahdusikkunan kommentti. |
Ohjeita myynnistä | Käyttäjä voi syöttää tietoa | Myyntitilauksen rivit Tuotanto-ohjeet näytetään tässä kentässä, ja käyttäjä voi myös päivittää tietoja ruudukkoon. |
Alemman tason työerien tiedot
Työeräriveiltä näkee valmistustilanteen. Työerät voivat olla avoimia tai suunniteltuja. Suunnitelluilla ei ole työeränumeroa.
Materiaalien liikennenvalot auttavat käyttäjää päättämään, haluaako tämä porautua materiaalitasolle.
Työmääräin ja solu tai vaihe | Työerän numero |
|
Nimiketunnus | Valmistettavan tuotteen tunnus | |
Nimikkeen kuvaus | ||
Määrä | ||
Suunniteltu aloituspäivä | Käyttäjä voi syöttää tietoa | |
Todellinen aloituspäivä | ||
Suunniteltu valmistumispäivä | Käyttäjä voi syöttää tietoa | |
Todellinen valmistumispäivä | ||
Tämänhetkinen vaihe | ||
Suunnitellut tunnit | Suunniteltujen työtuntien summa | |
Valmistus | Liikennevalot | |
Materiaalit | Liikennevalot | |
Poimintalistat | Liikennevalot | |
Lisätietoja | ”!" jos työerällä on kommentteja |
Materiaalirivit
Materiaaliriveillä on luettelo materiaaleista, joita ei ole varastossa. Materiaalit voivat olla varattuna ostotilauksesta, tai niitä ei ole vielä tilattu (suunniteltu tilaus on avoin). Jos materialia on varattu useammasta ostotilauksesta, ne ovat omilla riveillään.
Tarvemäärä on ostotilauksittain eikä työerälle tarvittava kokonaismäärä, koska jotain materiaalia voi olla jo varastossa. Jos ostotilaus-kenttä on tyhjä, ei ostotilausta ole tehty ja tiedot koskevat suunniteltua tilausta.
Vahvistettu päivä on viimeisin vahvistettu päivä ostotilausriviltä. Tilausmäärä voidaan periaatteessa jakaa useille tarpeille ja toimittaja voi olla vahvistanut useita toimituksia. Yksityiskohtia varten voi käyttäjä avata linkistä ostotilauksen infoikkunan.
Nimiketunnus |
|
Linkki nimikekorttiin |
Nimikkeen kuvaus | ||
Toimittaja | ||
ostotilausnumero – rivinumero | ||
Tarvemäärä | ||
Puuttuva määrä | ||
Vahvistettu päivä | Viimeisin vahvistettu päivä |
Näkymän muokkaus
Käyttäjä voi muokata näytön asettelua vetämällä ja muuttamalla sarakkeiden kokoa. Sarakkeita voidaan myös poistaa päätaulukosta vetämällä ne Kentän valitsija -taulukkoon. Sarakkeet voidaan järjestää ja ryhmitellä halutulla tavalla.
Tallenna valinnat -painikkeella sen hetkiset valinnat tallennetaan tietokantaan, joten käyttäjän palatessa myöhemmin tälle näytölle, se on saman näköinen kun viimeksi tallennettaessa. PC tallentaa sarakejärjestyksen automaattisesti, kun käyttäjä päivittää sarakejärjestystä. Jos käyttäjä sulkee ja avaa tuotannon suunnitteluns amalla PC:llä, sarakkeiden asettelu on sama.
Oletusvalinnat-painikkeella tyhjennetään nykyiset valintakriteerit.
Vedä ja pudota -toiminnot
Käyttäjä voi muuttaa vaiheen suunnitellun aloituspäivän luettelosta vetämällä ja pudottamalla sen karkeakuormituksen kapasiteetin ajanjaksotaulukkoon. Tämä asettaa työerän suunnitellun aloituspäivän ruudukon päivämääräksi. Jos taulukko on viikkonäkymässä, asetetaan suunnitteluksi aloituspäiväksi valitun viikon perjantai. Jos taulukko on taas kuukausinäkymässä, aloituspäiväksi tulee kuukauden ensimmäinen työpäivä. (Työpäivät asetetaan yritysosiossa)
Eri päivämäärien muuttaminen riippuu työerän tilasta.
Työerä on avoin mutta ei aloitettu | Muutetaan sekä aloitus- että valmistumispäivä niin työerälle kuin sen vaiheille. |
Työerä on avoin ja | Muuttaa työerän ja nykyisen vaiheen valmistumispäivän sekä aloitettu aloittamattomien vaiheiden aloitus- ja valmistumispäivät. |
Suunniteltu työerä | Käyttäjä voi muuttaa ainoastaan suunnitellun aloituspäivän. Suunniteltu valmistumispäivä muutetaan automaattisesti läpimenoajan mukaisesti. |
Alustava tilaus | Ei mahdollista muuttaa. |
Vertailtava ennuste | Ei mahdollista muuttaa. |
Työerän aikataulutus päivän sisällä
Työerän siirtäminen taulukossa saman päivän sisällä uudelleenjärjestää työerän työsoluruudulla.

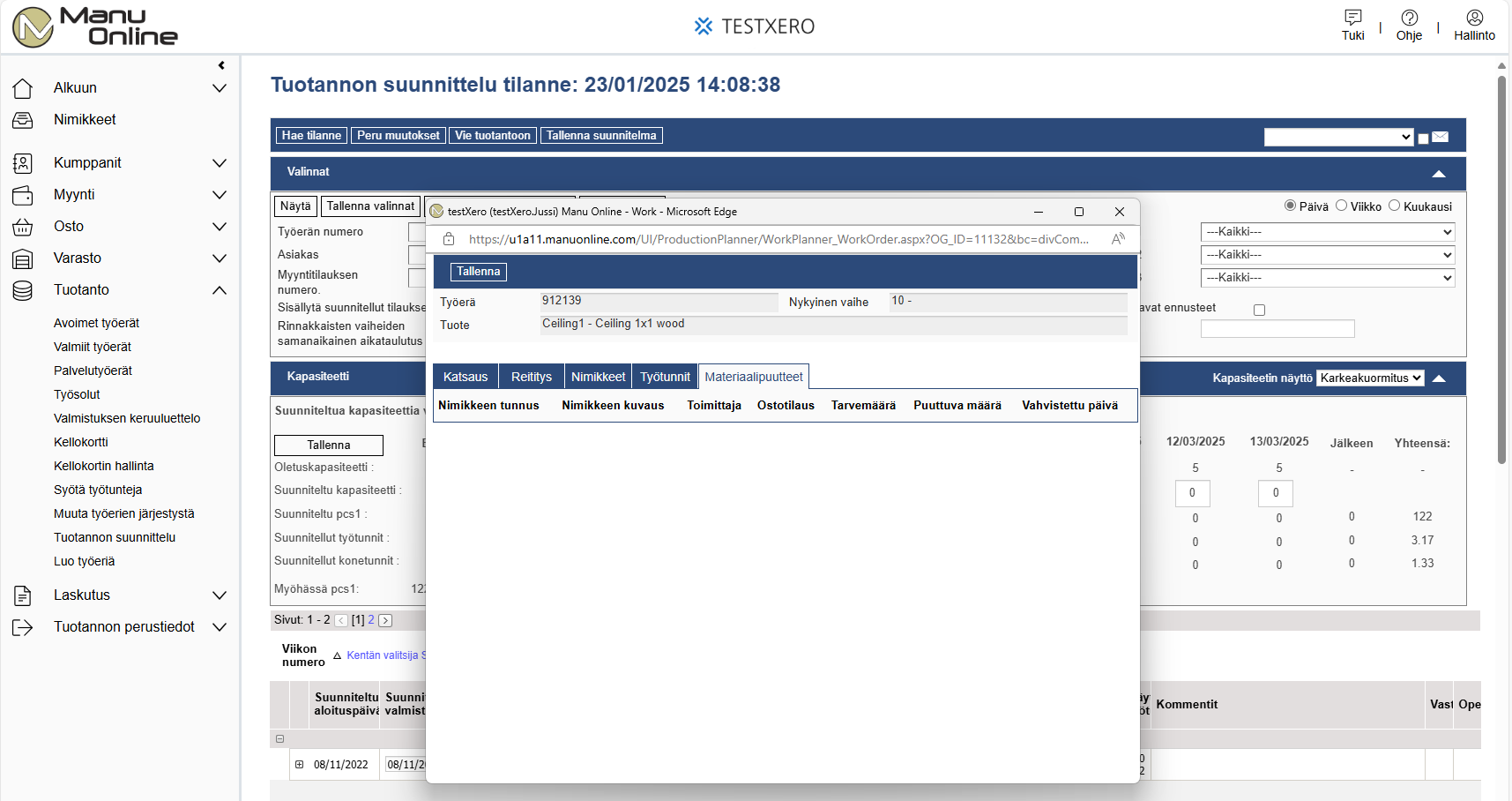

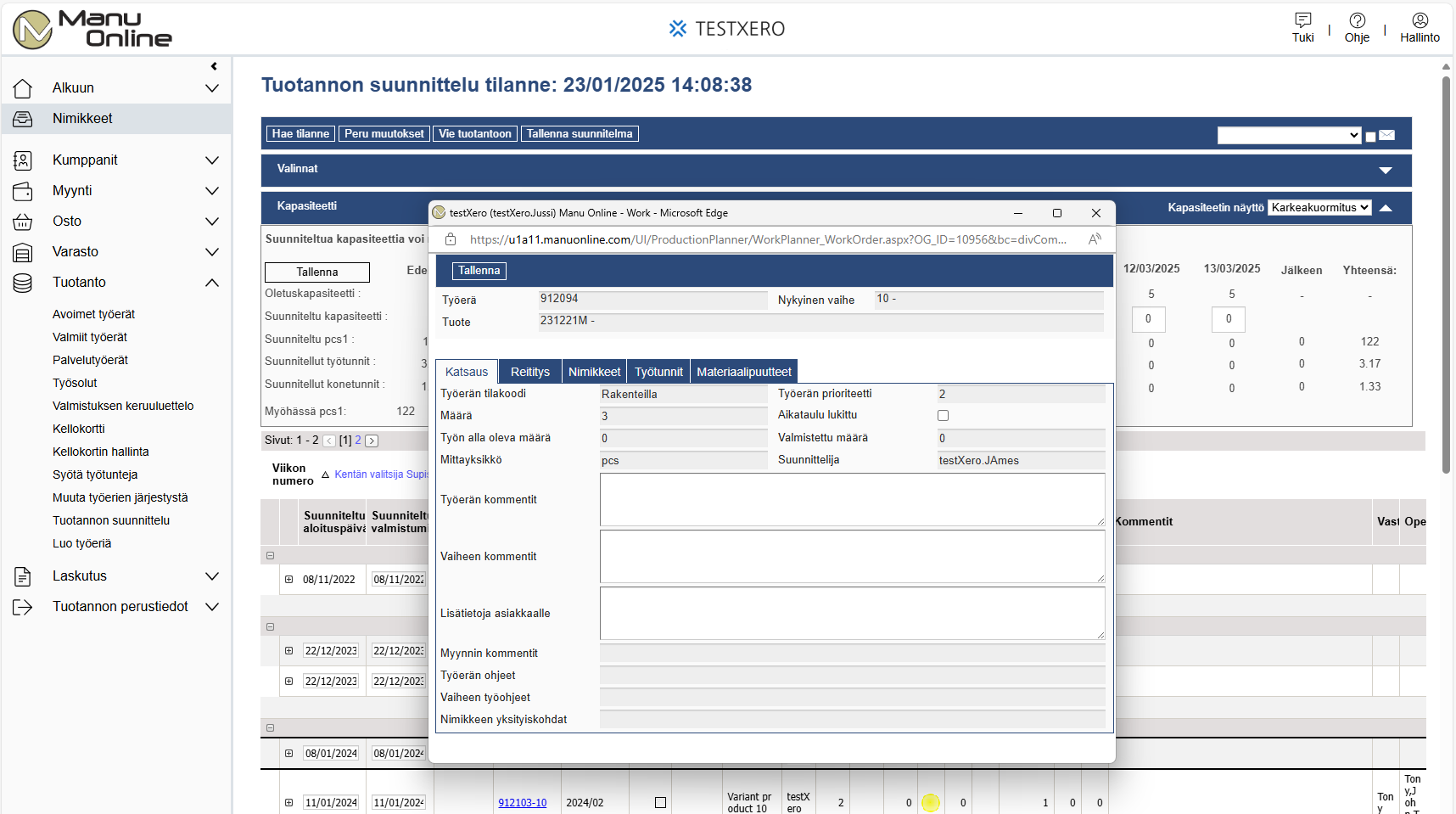

Työerän infoikkuna
Työerä-vaihe linkistä avautuu työerän infoikkuna. Siinä on yleisen katsauksen lisäksi välilehdet Reititys, Nimikkeet, Työtunnit, Materiaalipuutteet ja Keruupuutteet.
Katsaus
Ainoat infoikkunassa muokattavat kentät ovat kommentti- ja lisätietoja asiakkaalle kentät.

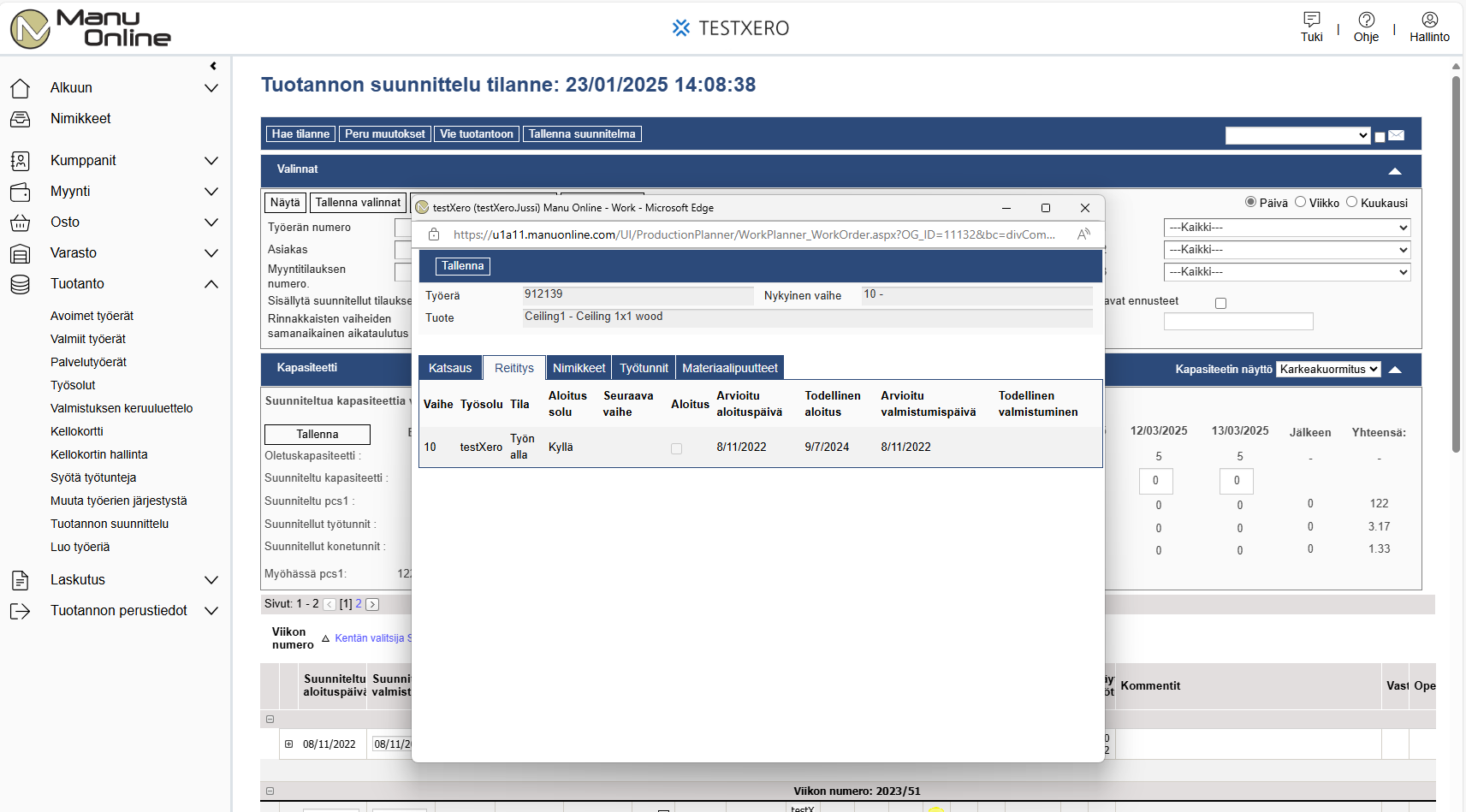

Reititys-lehti
Näyttää reitin vaiheet ja niiden tilan.

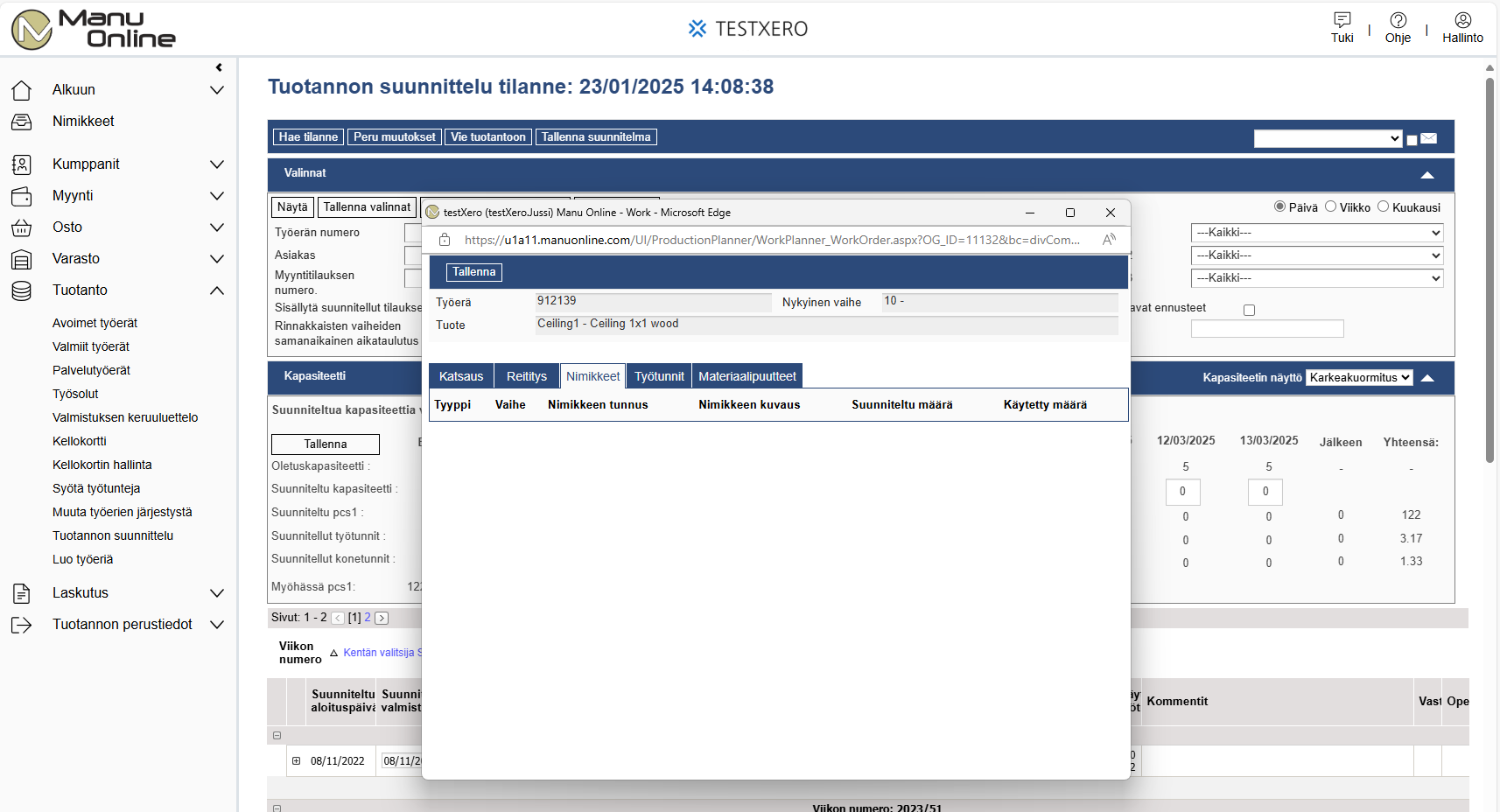

Nimikkeet-lehti
Taulukossa ovat tuotteen komponentit. Nimikkeiden kokonaiskäyttö on summattuna.

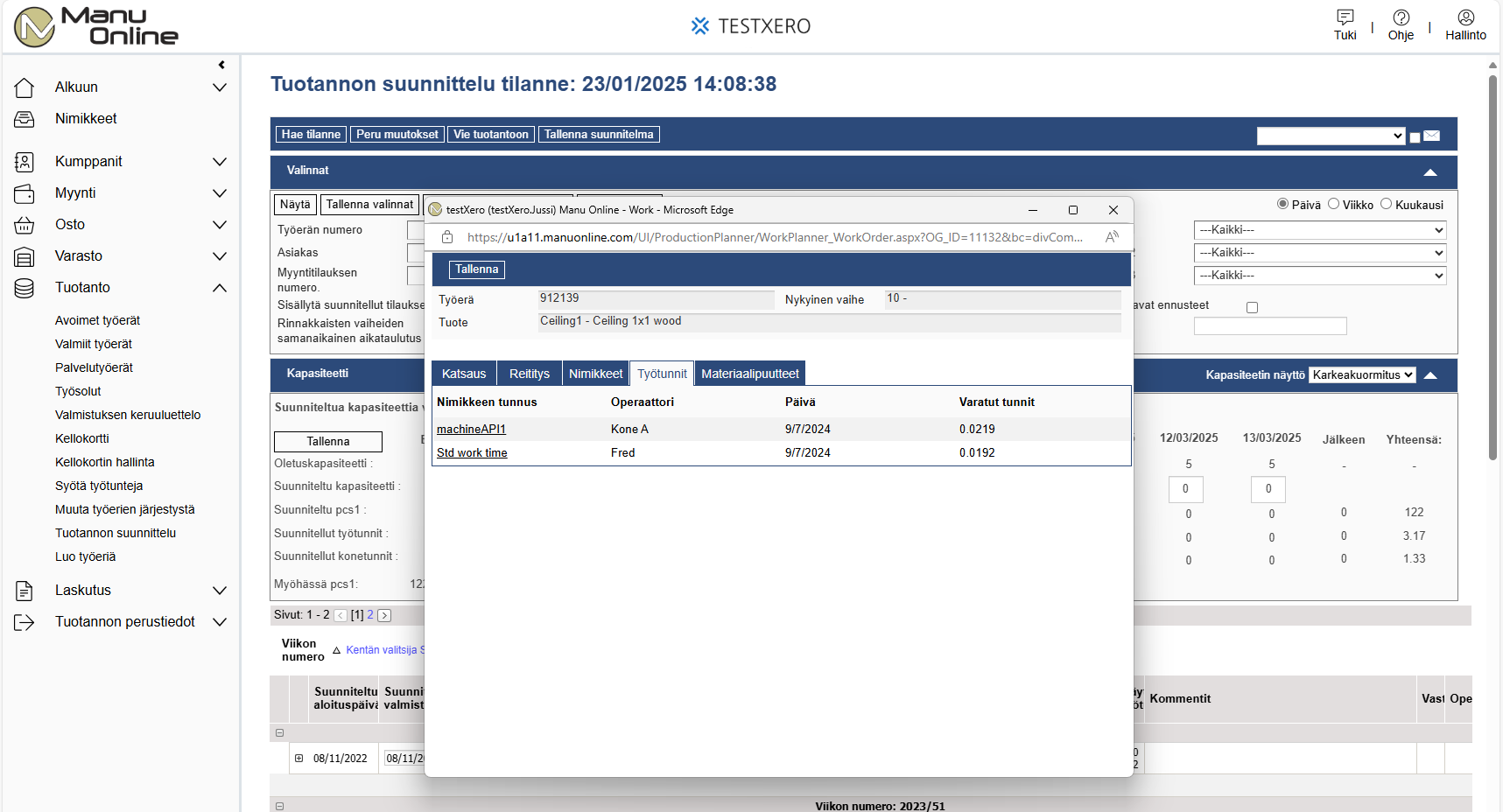

Työtunnit-lehti
Taulukossa näkyvät työ- ja konetunnit ja työntekijä.
Materiaalipuutteet-lehti
Listaus työerän puuttuvista materiaaleista.
"Aikataulu lukittu" -kenttä
Käyttäjä voi lukita työerän uudelleen ajoituksen tuotannon suunnittelussa. Tämä tehdään rastittamalla Aikataulu lukittu -ruutu luettelossa ja tallentamalla suunnitelma. Kun aikataulu on lukittu, ei vaiheen suunniteltuja aloitus- ja valmistumispäiviä voi muuttaa. Yksittäisen vaiheen aikataulua ei voi lukita. Kaikki vaiheet lukitaan automaattisesti, jos yksikin lukitaan.
Suunniteltujen työerien aikataulun lukitseminen merkitsee enemmän kuin vain vaiheiden uudelleenajoituksen estämistä tuotannon suunnittelussa. Jos suunnitellun työerän aikataulu EI OLE lukittu, yöajo ja myyntitilauksen uusi aktivointi optimoivat työerän valmistumisen myyntitilauksen luvatun päivän mukaisesti. Jos suunnitellun työerän akataulu ON lukittu, ei yöajo eikä myyntilauksen uusi aktivointi ajoita työerää uudelleen, vaikka työerän valmistumispäivä ei ole myyntitilauksen luvattu päivä.
Esimerkki 1: Myyntitilauksen uusi versio luodaan ja tilausrivin luvattu päivä siirretään kaksi viikkoa myöhemmäksi. Myyntitilaus aktivoidaan.
Tulos: Jos suunnitellun työerän aikataulu ei ole lukittu, myös sen valmistuminen suunnitellaan automaattisesti kaksi viikkoa myöhemmäksi. Jos suunnitellun työerän aikataulu on lukittu, ei uutta aikataulua lasketa tälle.
Esimerkki 2: Suunnitellun työerän aikataulua muutetaan tuotannon suunnittelussa valmistumaan aikaisemmin tai myöhemmin kuin myyntitilausrivin luvattu päivä. Jos suunnitellun työerän aikataulu ei ole lukittu, seuraava yöajo suunnittelee työerän aikataulun uudelleen myyntitilauksen luvatun päivän mukaan. Jos suunnitellun työerän aikataulu on lukittu, ei uutta aikataulua lasketa tälle.
Lomakalenteri sisältää päivät, joina kapasiteettiä ei ole käytössä
Lomakalenteri päivitetään järjestelmäasetuksissa. Tänne lisätään kaikki normaalist työviikosta poikkeavat lomapäivät. Nämä suljetaan pois kapasiteettinäytöltä.
